A Copel vai aumentar a capacidade de produção de energia nas suas duas maiores usinas hidrelétricas: Foz do Areia e Segredo, que ficam instaladas no rio Iguaçu, na região Centro-Sul do Paraná. O total investido será de R$ 4,9 bilhões. O direito para o aporte foi conquistado no 2° Leilão de Reserva de Capacidade na Forma de Potência (LRCAP), realizado na semana passada pelo Governo Federal (leia mais abaixo).
Atualmente, a Copel conta, no total, com 6,2 gigawatts (GW) de potência instalada em hidrelétricas e eólicas e a expectativa é chegar a 8,3 GW com as ampliações, ou seja, um aumento de 33%. Do total investido, R$ 3,6 bilhões serão destinados às obras em Segredo e R$ 1,3 bilhão às intervenções em Foz do Areia.
As obras começam este ano e devem gerar quase 2 mil empregos diretos no auge dos trabalhos. Pelos contratos firmados, as novas unidades geradoras devem estar prontas para operar em 2030.
Segundo a Copel, as ampliações são as maiores da companhia em geração de energia desde os anos 1990. Elas vão contemplar a instalação de duas novas unidades geradoras de energia, as conhecidas turbinas, em cada usina. Hoje, Foz do Areia e Segredo somam 2,9 gigawatts (GW) de potência instalada. Isso é suficiente para atender 8,3 milhões de pessoas. Com as ampliações, serão mais 2,1 GW nas usinas, capacidade suficiente para atender mais 6 milhões de pessoas.
Os estudos para ampliação das usinas começaram em 2023, mas para se tornarem viáveis, havia uma série de etapas a serem vencidas.
A mudança da Copel de empresa de economia mista para corporação garantiu à empresa o direito de renovar, em 2024, as concessões das usinas Foz do Areia, Segredo e Salto Caxias por mais 30 anos. Com a concessão renovada, a Copel avançou com os projetos de ampliação, obteve as licenças ambientais e entrou na disputa do leilão de reserva.
Como ficará a Usina de Foz do Areia após a ampliação

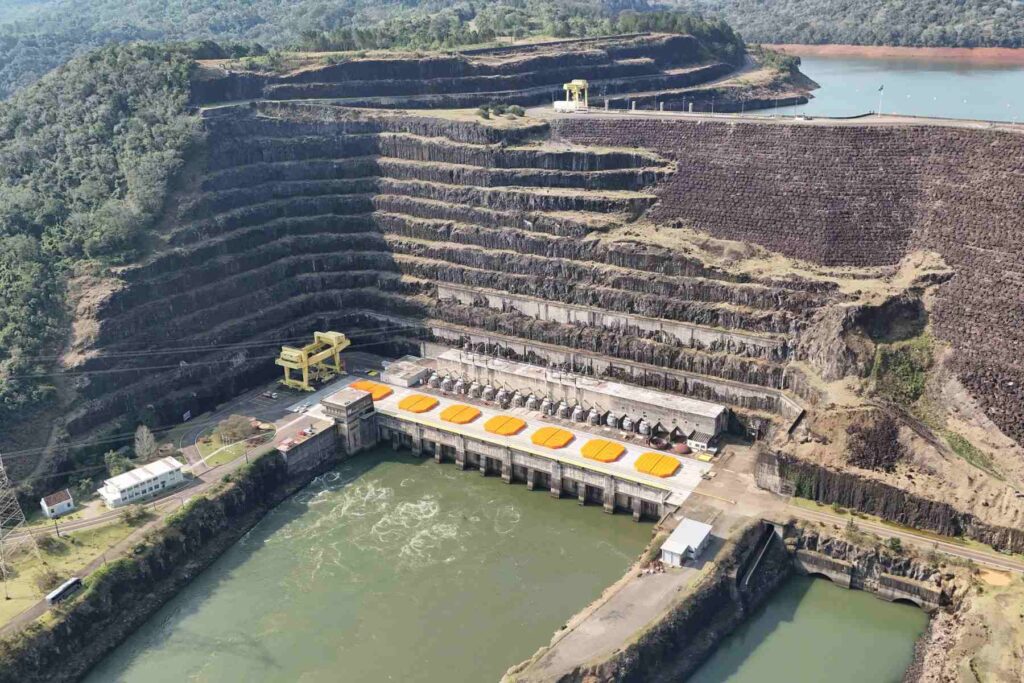

A Usina Governador Bento Munhoz da Rocha Netto, conhecida também como Foz do Areia, é a maior hidrelétrica operada pela Copel, com 1.676 megawatts (MW) de potência instalada.
O projeto de ampliação prevê que a potência instalada total da planta aumentará para 2.536 MW. A casa de força da usina, que hoje possui quatro turbinas, já está totalmente preparada para a instalação de duas novas unidades geradoras, cada uma com 430 MW. Esse projeto fará com que a usina Foz do Areia se torne a 8ª maior usina do Brasil.
Mirando no futuro e no crescimento da demanda por energia, os engenheiros da Copel que projetaram a usina, na década de 1970, incluíram dois poços adicionais na casa de força, além dos quatro que acomodaram turbinas e geradores instaladas à época. Foz do Areia está em operação desde 1980.
Essa estratégia do passado a coloca, hoje, em uma condição privilegiada para a ampliação. A necessidade de intervenção na estrutura é reduzida e os trabalhos devem se concentrar na montagem de equipamentos, reduzindo custos e tempo de obra, que está estimado em 40 meses. A conexão existente com a rede de transmissão também já comporta o aumento de produção de energia no local.
Por ser uma hidrelétrica com reservatório que tem grande capacidade de acumulação de água e situada a montante (rio acima) das demais hidrelétricas da bacia, Foz do Areia desempenha um papel importante para a segurança operativa do Sistema Interligado Nacional de energia elétrica, que abastece todo o Brasil.
Além da potência instalada, sua capacidade de armazenar água permite responder prontamente a picos de demanda, atuando como uma espécie de “bateria natural” do sistema.
Como ficará a Usina Segredo após a ampliação
A Usina Hidrelétrica Governador Ney Aminthas de Barros Braga, conhecida como Usina Segredo, atualmente é a segunda maior hidrelétrica da Copel em potência instalada, com capacidade de 1.260 MW. Está localizada no Rio Iguaçu, no município de Mangueirinha, a jusante da Usina Foz do Areia, e foi inaugurada em 1992.
Com a ampliação proposta, ela vai passar dos atuais 1.260 MW de potência para 2.526 MW, dobrando a capacidade de gerar de energia limpa e renovável, sem a necessidade de desapropriar nem alagar novas áreas, mantendo o reservatório como está atualmente. A obra colocará Segredo na 9ª posição entre as maiores hidrelétricas do País.
Para aumentar a capacidade de geração de energia, a engenharia da Copel desenvolveu um projeto prevendo uma segunda casa de força a ser construída próximo à existente, em área que já pertence à empresa, para abrigar os novos conjuntos de turbinas e geradores.
Túneis escavados na década de 1980 para desviar o rio e possibilitar a construção da barragem e que depois foram inutilizados, agora, serão reativados para levar a água do reservatório já formado até as novas turbinas. Isso evitará corte de vegetação nativa e, também, a interferência na rodovia PR-459, que passa sobre a barragem.
Será instalada, ainda, uma nova linha de transmissão de energia com 1,5 km de extensão, para levar a energia da nova casa de força até a subestação Segredo, que também será ampliada.
Está prevista também a reforma na Estação Experimental de Estudos Ictiológicos. É nesse espaço que acontece a reprodução em cativeiro de peixes nativos do Iguaçu para ações de repovoamento dos reservatórios da Copel. Pelo cronograma proposto, as obras, que já contam com licença ambiental de instalação, serão concluídas em até cinco anos.
O que é o leilão de reserva de capacidade?
O LRCAP foi realizado com o objetivo de assegurar que o Sistema Interligado Nacional (SIN) tenha potência suficiente disponível para atender à demanda por energia nos momentos mais críticos. Disputaram o leilão empresas que tinham usinas hidrelétricas com projetos de ampliação de capacidade, usinas termelétricas a gás natural existentes ou novas ou a carvão mineral existentes.
A lógica é que, em momentos de pico de consumo ou de redução na oferta (como em períodos de escassez hídrica), o Operador Nacional do Sistema (ONS) precisa contar com um conjunto de usinas preparado para entrar em operação. Por isso, o LRCAP contrata disponibilidade.
Para esse LRCAP, foram cadastrados 16 projetos hidrelétricos e contratados somente os cinco mais eficientes. O governo definiu quanta potência precisaria por ano de cada fonte e os empreendedores ofereceram projetos que poderiam entrar em operação naquele prazo, competindo por preço em cada rodada do leilão.
O lance de cada empreendedor correspondia ao preço pela disponibilidade de potência da usina ao Sistema Interligado Nacional e venceu quem ofereceu os menores preços. Os contratos firmados têm vigência de 15 anos.
Com informações da Agência Estadual de Notícias
